Jaunākais izdevums

Paula Stradiņa klīniskās universitātes slimnīcas (PSKUS) B korpusa attīstībai varētu nepietikt līdzekļu, teikts Veselības ministrijas (VM) izstrādātajā informatīvajā ziņojumā.

Sākotnēji slimnīcas B korpusa projektēšanai, būvniecībai un ar to saistītajiem pakalpojumiem, kā arī telpu aprīkošanai sākotnēji 2020.gadā tika plānots izmaksas 151 185 240 eiro ar pievienotās vērtības nodokli. Savukārt šī gada 14.martā valdība lēma 16 290 890 eiro novirzīt slimnīcas A ēkas otrās kārtas attīstības projekta izmaksu pieaugumam būvniecības nozarē saistībā ar Krievijas Federācijas uzsākto karadarbību Ukrainā segšanai. Līdz ar to, slimnīcas B ēkas attīstībai pieejamais finansējums samazinās un ir 134 894 349 eiro.

Tāpat slimnīcas B korpusa attīstības projektam ir piemērots Eiropas Savienības fondu rezerves jeb elastības finansējums, kas nozīmē, ka Slimnīcai viss plānotais attiecināmais atbalsta finansējums projektu iesniegumu atlases izsludināšanai un līguma par projekta īstenošanu slēgšanai, būs pieejams tikai pēc 2024.gada vidusposma pārskata iesniegšanas Eiropas Komisijā un elastīguma summas pārskatīšanas, provizoriski 2026.gadā, informē VM.

Slimnīcas B ēkas attīstības grafikā norādīts optimālais projekta īstenošanas periods, kur pilna projekta funkcionalitāti plānots sasniegt līdz 2029.gada beigām.

Tomēr VM norāda, ka pirms B ēkas būvdarbu uzsākšanas nepieciešams veikt 32.ēkas demontāžu, savukārt struktūrvienību pārcelšanu no 32.ēkas ir iespējams uzsākt tikai pēc 15.ēkas atbrīvošanas no struktūrvienībām, kuras pārceļas uz A otrās kārtas ēku un 15.ēkas pielāgošanas darbu pabeigšanas. Attiecīgi jāņem vērā A otrās kārtas ēkas būvdarbu termiņa pagarinājumu - ēku paredzēts nodot ekspluatācijā līdz 2024.gada 1.martam, savukārt jauno A otrās kārtas ēku nodot PSKUS plānots līdz 2024.gada 1.jūnijam, kā arī jāņem vērā nepieciešamo laiku iekārtu un aprīkojuma uzstādīšanai.

Līdz ar to, struktūrvienību pārcelšana uz A otrās kārtas ēku ir paredzēta līdz 2024.gada 1.oktobrim. Secīgi tikai 2024.gada nogalē būs iespējams uzsākt 15. ēkas pielāgošanas darbus, lai uz to pārceltu struktūrvienības no 32. ēkas, kas tiks demontēta. Gadījumā, ja netiks ievēroti A otrās kārtas ēkas būvdarbu termiņi, tad attiecīgi samazināsies laika rezerve B ēkas projekta īstenošanai, norāda VM.

Ministrija uzsver, ka, ņemot vērā, ka slimnīcas A ēkas otrās kārtas pilnas funkcionalitātes sasniegšanai finansējums daļēji tiek piesaistīts no "P.Stradiņa klīniskās universitātes slimnīcas infrastruktūras attīstība" pasākuma, nepieciešams rast risinājumu samazinātā finansējuma apjoma piesaistei, lai nodrošinātu slimnīcas B ēkas attīstību.

Vienlaikus VM aicina ņemt vērā, ka, neveicot mērķtiecīgus ieguldījumus A ēkas otrās kārtas un plānotās B ēkas attīstībai tuvākajos gados, var tikt apdraudēta medicīnisko pakalpojumu sniegšana tādos unikālos profilos, kas nav pieejami citās ārstniecības iestādēs. Piemēram, kardioloģija, orgānu transplantācija, endovazālā asinsvadu ķirurģija, grūtnieču patoloģijas, tajā skaitā jaundzimušo intensīvā terapija, mutes, sejas un žokļu ķirurģija, Arodu un radiācijas medicīnas centrs (kurš sniedz palīdzību Latvijas Valsts arodslimnieku un Černobiļas AES avārijas rezultātā radiācijas ietekmē pakļautajām personām) profilos esošajās ēkās to kritiskā tehniskā stāvokļa dēļ.

Plānots, ka slimnīcas B ēkā atradīsies Ambulatorais centrs, Diagnostikas nodaļa, Neatliekamās medicīnas centrs, Kardioloģijas bloks, Sirds ķirurģijas centrs, Torakālā ķirurģija, Asinsvadu ķirurģija, Operāciju bloks, Hibrīda operāciju telpa, Hroniskā hemodialīze, Onkoloģijas nodaļa, izņemot staru terapiju, Aptieka, atbalsta telpas. Projekta sagatavošanas gaitā tiek izstrādāti priekšlikumi un aplēstas izbūves un uzturēšanas izmaksas arī helikoptera nosēšanās laukumam, autonovietņu izveidei, slimnīcas darbības nepārtrauktībai ārēju draudu iestāšanās gadījumā, kā arī viedie energoefektīvie risinājumi.

Atbilstoši pieejamajam finansējumam tiks vērtēta iespēja B ēku īstenot paredzot visas minētās aktivitātes.

Patlaban VM risina minētos problēmjautājumus, izstrādājot Eiropas Savienības fondu 2021.-2027.gada plānošanas perioda darbības programmas "Eiropas Savienības kohēzijas politikas programma 2021.-2027.gadam" "P.Stradiņa klīniskās universitātes slimnīcas infrastruktūras attīstība" pasākuma īstenošanas Ministru kabineta (MK) noteikumus, kuros ir iezīmēts finansējums Slimnīcas B ēkas attīstībai. Par rastajiem risinājumiem ministrija informēs MK atsevišķi.

Kā ziņots, ņemot vērā Krievijas sākto karu Ukrainā, kā rezultātā būtiski tika ierobežota būvniecības izejmateriālu pieejamība un nozarē tika piedzīvots nepieredzēts cenu sadārdzinājums, tostarp darbaspēka un energoresursu pozīcijās, būvkompānija "Velve" kopā ar PSKUS pārstāvjiem kopš 2022.gada maija risināja slimnīcas jaunā A korpusa būvniecības izmaksu sadārdzinājuma un tā kompensēšanas mehānisma jautājumus.

Grozījumus esošajā līgumā puses varēja apstiprināt tikai pēc valdībā izskatītā ziņojuma par sadārdzinājuma finansēšanu. MK pieņēma zināšanai PSKUS iesniegto ziņojumu un atbalstīja to šogad 14.martā.

Iepriekš "Velves" īpašnieka "MN Holding" valdes locekle Jekaterina Griga intervijā aģentūrai LETA sacīja, ka šajā iepirkumā piedāvājums gatavots 2019.gadā pēc tā laika cenām un būvniecības izmaksām, sadārdzinājums sasniedzis 25% jeb 22,6 miljonus eiro.

Savukārt PSKUS valdes locekle Agra Ločmele 27.janvārī informēja aģentūru LETA, ka PSKUS vadība ir panākusi vienošanos ar "Velvi" par jaunā korpusa būvniecības sadārdzinājuma principiem un apjomu, un tas ir kompromiss no abām pusēm, "ņemot vēra izmaksas, darba termiņus un slimnīcas iespējas".

Jaunās A2 ēkas būvdarbi atpaliek no sākotnēji plānota grafika, tomēr nav pārtraukti un turpinās, pauda slimnīca.

A ēkas pabeigšanu īpaši gaida nodaļas, kas šobrīd izvietotas vēsturiskajās un padomju laikā izbūvētajās slimnīcas ēkās - Neatliekamais medicīnas centrs, Sievietes un bērna veselības klīnika, Neiroloģijas klīnika, Mutes, sejas un žokļu ķirurģijas klīnika, piebilda Ločmele.

Būvniecības uzņēmums "Velve" 2021.gadā strādāja ar 68,774 miljonu eiro apgrozījumu, kas ir par 1,5% mazāk nekā 2020.gadā, savukārt uzņēmuma peļņa samazinājās 5,3 reizes un bija 373 300 eiro.

Kompānija "Velve" reģistrēta 1992.gadā, un uzņēmuma pamatkapitāls ir 1,423 miljoni eiro, liecina "Firmas.lv" informācija. Kompānijas vienīgais īpašnieks ir kompānija "MN Holding". Uzņēmuma patiesā labuma guvēja ir Jekaterina Ņikuļina.

PSKUS ir daudzprofilu slimnīca, kas sniedz pilna apjoma neatliekamo un plānveida medicīnisko palīdzību, kā arī nodrošina pirms un pēc diploma izglītību, veic zinātniskus pētījumus un nodrošina jaunu ārstniecības metožu un tehnoloģiju aprobēšanu un ieviešanu Latvijā. Slimnīcas visas kapitāla daļas pieder valstij, valsts kapitāla daļu turētājs ir Veselības ministrija.

Komentāri

Pievienot komentāru

Jaunākais izdevums

Dalies ar šo rakstu

Paula Stradiņa Klīniskās universitātes slimnīcas (Stradiņa slimnīca) valde 6.februārī nosūtījusi būvuzņēmumam SIA "Velve" paziņojumu par slimnīcas A korpusa otrās kārtas būvdarbu veikšanas būvniecības līguma pārtraukšanu.

Līgums lauzts vienpusēji, jo SIA "Velve" nespēj pildīt līgumā noteiktās saistības - netiek ievēroti būvniecības termiņi, būvobjektā konstatēti būtiski defekti, kas netiek novērsti, objektā notikusi nesaskaņotu apakšuzņēmēju nodarbināšana, kā arī fiksēti citi līguma pārkāpumi. Būvniecības līgums tiks izbeigts ar 2024.gada 13.februāri, un patlaban Stradiņa slimnīca gatavojas būvobjekta pārņemšanai 2024.gada 20.februārī.

Saskaņā ar būvniecības līgumu Nr. SKUS 456/20 "A korpusa otrās kārtas būvdarbu veikšana Pilsoņu ielā 13, Rīgā" Stradiņa slimnīca ir tiesīga izbeigt līgumu, ja "Uzņēmējs savas vainas dēļ neievēro izpildes termiņu vai būvdarbi bez attaisnojoša iemesla netiek pildīti vispār, vai arī tiek pildīti tik lēni, ka tie acīmredzami var netikt pabeigti Līgumā noteiktajā termiņā, izņemot nepārvaramas varas apstākļus". Līgums lauzts, pamatojoties uz vairākiem līguma punktiem: 12.1.2. punkts - būvniecības termiņu neievērošana un apstākļi, kas skaidri liecina, ka termiņu ievērošanu nebūs iespējama nākotnē; 12.1.4. punkts - būvniecības defekti un to nenovēršana; 12.1.5. punkts - nesaskaņotu apakšuzņēmēju nodarbināšana objektā; 12.12. punkts - citi līguma pārkāpumi.

Komentāri

Pievienot komentāru

Jaunākais izdevums

Dalies ar šo rakstu

Paula Stradiņa klīniskās universitātes slimnīcas jaunās A2 ēkas būvniecības procesa īstenošana ir apdraudēta, jo SIA "Velve" turpina nepildīt savas būvniecības līgumā uzņemtās saistības, tostarp būtiski kavē plānoto būvdarbu izpildes termiņus, naudas plūsmas izpildi, kā arī nespēj sniegt pietiekamus un uzticamus pierādījumus par uzņēmuma spēju īstenot būvniecības līgumu, informē slimnīca.

Uz 2023.gada 31.decembri SIA "Velve" kavējumu rezultātā slimnīcā neapgūtais ERAF finansējuma apjoms ir 26 miljoni eiro. Pretēji būvnieku 2023.gada decembra solījumiem SIA "Velve" būvdarbi nenotiek atbilstošā kapacitātē, atkārtotas pārbaudes liecina, ka problēmas ar pelējumu pagrabstāvā no būvnieka puses nav novērstas, un termiņu kavējumi turpina ietekmēt slimnīcas darbu.

Kā ziņots iepriekš, Stradiņa slimnīcas vadība ir veikusi virkni darbību, lai veicinātu projekta un būvniecības darbu apjoma paātrināšanu, t. sk. nodrošinājusi efektīvāku saziņu starp iesaistītajām pusēm, kopīgu darbu izpildes termiņu izsekojamības mērķiem, paātrinājusi būvdarbu nodošanas procesu un uzlabojusi finanšu plūsmu. Tāpat piesaistīts būvekspertīzes uzņēmums projekta strīdu un problēmu risināšanai, kā arī papildu cilvēkresursi projekta vadības komandai. Vienlaikus notikusi pāreja uz ārējo būvuzraudzību, veikta noliktavu apsekošana ieturēto līdzekļu izmaksai par piegādātajiem būvmateriāliem ar mērķi uzlabot naudas plūsmas apriti, noslēgtas trīspusējās būvizstrādājumu piegādes vienošanās ar uzņēmumiem tiešo norēķinu veikšanai u. c.

Komentāri

Pievienot komentāru
Būvniecība un īpašums

Stradiņa slimnīca aicina SIA Velve demontēt pelējuma skarto pagrabstāvu un apmaksāt līgumsodu

LETA,25.01.2024

Jaunākais izdevums

Dalies ar šo rakstu

Paula Stradiņa klīniskā universitātes slimnīca (PSKUS) aicina SIA "Velve" pildīt līgumsaistības, veicot pelējuma skartā pagrabstāva demontāžu, kā arī apmaksāt līgumsodu, informēja slimnīcas padomes konsultante Gundega Vārpa.

SIA "Velve" adresētajā vēstulē Stradiņa slimnīca norāda, ka būvnieks līdz šim nav izpildījis 2020.gada 27.augustā noslēgtajā būvniecības līgumā minētos darbu izpildes nosacījumus, kā arī tiek būtiski kavēti plānotie būvdarbu izpildes termiņi un naudas plūsma. Tā rezultātā iestājies Eiropas Reģionālā attīstības fonda līdzekļu neapguves risks. Tāpat konstatēta neatbilstoša būvdarbu izpildes kvalitāte - piemēram, gandrīz 8000 kvadrātmetru plašajā pagrabstāvā nav novērsts pelējums - un ikdienas būvniecības procesa norise, kā arī darbu progress neatbilst tam, par kādu abas puses vienojušās.

Slimnīca akcentē, ka tās jaunbūvējamā korpusa A2 pagrabstāvā atklāts pelējums būvnieka nolaidības dēļ. Pelējuma klātbūtne ir kategoriski nepieļaujama telpās, kurās paredzēts uzturēties pacientiem un ārstniecības personālam. Saskaņā ar projektu teju 8000 kvadrātmetru plašajā pagrabstāvā paredzēts izvietot operāciju bloku, kam ir īpaši augstas drošības prasības.

Komentāri

Pievienot komentāru

Jaunākais izdevums

Dalies ar šo rakstu

Pārņemot savā valdījumā Paula Stradiņa klīniskās universitātes slimnīcas (Stradiņa slimnīca) jaunā korpusa būvobjektu un 2024. gada 22. februārī turpinot tā apsekošanu, eksperti konstatēja, ka SIA “Velve” pārstāvji līdz ar personiskajām mantām no būvobjekta izveduši un turpina izvest pasūtītajam piederošo projekta dokumentāciju.

Par šo faktu tika informēta Valsts policija, kas ieradās notikuma vietā, un ir ierosināts kriminālprocess par dokumentu nolaupīšanu pēc Krimināllikuma 22.nodaļas – Noziedzīgi nodarījumi pret pārvaldības kārtību, informē slimnīcas pārstāve Gundega Vārpa.

Pēc Stradiņu būvobjekta pārņemšanas pazudusi būvdarbu dokumentācija

Pārņemot savā valdījumā jaunā korpusa būvobjektu un veicot apsekošanu kopā ar SIA...

Projekta dokumenti, ko SIA “Velve” darbinieki mēģināja prettiesiski izvest no Stradiņa slimnīcas būvobjekta, ir pasūtītāja īpašums. Līdz ar kriminālprocesa ierosināšanu Valsts policijas pārstāvji prettiesisko darbību veicēju patlaban ir objektā aizturējuši. SIA “Velve” pārstāvis sākotnēji dokumentu kastes krāva automašīnā, bet, ieraugot policijas ierašanos, skriešus centās kasti aiznest.

Arī 2024. gada 21. februārī, Stradiņa slimnīca konstatēja būvdarbu dokumentācijas iztrūkumu, un šo faktu fiksēja zvērināti tiesu izpildītāji, par to informēts Būvniecības valsts kontroles birojs un Rīgas pilsētas būvvalde, lūdzot konstatēt šos SIA “Velve” pārkāpumus.

Šie un citi būvobjekta dokumenti tiek nolaupīti acīmredzot ar mērķi apgrūtināt slimnīcas turpmākos celtniecības plānus un sadarbību ar nākamo būvnieku.

Apsekojot būvobjektu, Stradiņa slimnīcas eksperti fiksē paveiktos darbus un to stāvokli, paralēli veicot aplēses par SIA “Velve” slimnīcai nodarītajiem zaudējumiem, lai noteiktu zaudējumu kopapjomu un celtu prasību tiesā pret SIA “Velve”.

Stradiņa slimnīca nekavējoties sāk arī neatliekamo darbu apzināšanu un steidzami veiks nepieciešamo defektu labojumus.

Būvniekam atzīstot nespēju pildīt savas līgumsaistības, līgums ar SIA “Velve” tika lauzts 2024.gada 13.februārī.

Komentāri

Pievienot komentāru

Jaunākais izdevums

Dalies ar šo rakstu

Valdība uzklausījusi Veselības ministrijas informatīvo ziņojumu par Paula Stradiņa klīniskās universitātes slimnīcas A ēkas otrās kārtas attīstību un lēma par termiņa pagarinājumu slimnīcas būvprojektam un risinājumu finansējuma sadārdzinājumam, informē Veselības ministrija.

Situāciju būvniecības tirgū ietekmējusi ģeopolitiskā situācija, kas radījusi resursu sadārdzinājumu, kas iepriekš nebija prognozējams ne slimnīcai, ne uzņēmējam - būvdarbu īstenotājam SIA "Velve". Prognozējamais būvdarbu sadārdzinājums sasniedz 16 011 809 eiro (ar PVN), bet būvdarbu līguma termiņu nepieciešams pagarināt līdz 2024.gada 1.jūnijam.

"Ar slimnīcas A ēkas otrās kārtas būvdarbu veicēju ir panākts kompromiss, kas paredz sadārdzinājumu segt solidāri. Ņemot vērā esošo inflāciju nedzīvojamo ēku būvniecībā, būvdarbu līgumcenu paredzēts palielināt ne vairāk kā par 14%, paredzot iespēju līgumcenu pārskatīt, ja būvdarbu izmaksas krītas," informē slimnīcas valdes locekle Agra Ločmele.

Komentāri

Pievienot komentāru

Jaunākais izdevums

Dalies ar šo rakstu

Pēc Paula Stradiņa klīniskās universitātes slimnīcas (PSKUS) paziņojuma par līguma laušanu ar SIA "Velve" saistībā ar vairākkārtēju līguma termiņu nepildīšanu un citiem līguma pārkāpumiem būvnieks atteicies ielaist būvobjekta teritorijā slimnīcas pārstāvjus un tiesu izpildītājus, informēja slimnīcas padomes konsultante Gundega Vārpa.

2020.gada 27 augustā noslēgtais līgums starp slimnīcu un SIA "Velve" paredz precīzu turpmāku rīcību līguma izbeigšanas gadījumā, proti, pasūtītāja pieaicinātie tiesu izpildītāji fiksē situāciju objektā, un būvniekam ir jānodod objekts PSKUS valdījumā. Pēc Vārpas paustā, trešdien, 7.februārī, slimnīcas pārstāvji, tostarp tiesu izpildītāji, ieradās objektā, bet SIA "Velve" pārstāvji atteikušies tos ielaist būvobjekta teritorijā.

Stradiņa slimnīca lauž līgumu ar Velvi

Paula Stradiņa Klīniskās universitātes slimnīcas (Stradiņa slimnīca) valde 6.februārī nosūtījusi...

PSKUS vadība jau iepriekš pauda bažas, ka būvnieks varētu nesadarboties, un trešdien tās apstiprinājās. Slimnīca aicina SIA "Velve" uz sarunu par būvobjekta nodošanas kārtību, cerot, ka ""Velves" pusē sapratne par konstruktīvas sarunas nepieciešamību ņems virsroku pār emocijām".

Gribu uzsvērt, ka neatkarīgi no pretdarbībām Stradiņa slimnīca nemainīs savu lēmumu. Mūsu personāls un pacienti ir pelnījuši strādāt un ārstēties cienīgos un ārstniecības procesam atbilstošos apstākļos, tostarp kvalitatīvi izbūvētās un drošās telpās, tāpēc - jo ātrāk spēsim vienoties, jo labāk Latvijas sabiedrībai. Uz to es aicinu "Velvi,"" uzsver PSKUS valdes priekšsēdētājs Lauris Vidzis.

Komentējot esošo situāciju, Veselības ministrijas (VM) komunikācijas nodaļas vadītājs Oskars Šneiders norādīja, ka slimnīcas jaunās A2 ēkas būvniecības īstenošanā jau ilgstoši ir novērotas problēmas. Šī iemesla dēļ VM pagājušā gada oktobrī atcēla tā brīža PSKUS padomi un iecēla jaunu pagaidu padomi, kas, izvērtējot situāciju un visu pieejamo informāciju par būvniecības gaitu, izteica neuzticību PSKUS valdei, kura nespēja nodrošināt būvniecības procesa un finanšu plūsmas efektīvu pārraudzību un īstenošanu, savlaicīgi neidentificējot riskus un apdraudot projekta īstenošanu.

Pēc Šneidera paustā, VM pilnībā uzticas PSKUS esošās vadības lēmumiem un uzskata, ka tā ir PSKUS valdes izšķiršanās, vai turpināt vai neturpināt līgumu ar jaunās PSKUS A2 ēkas būvnieku SIA "Velve".

VM vērtējumā, PSKUS veic visas nepieciešamās darbības, lai nodrošinātu nepieciešamo un neatliekamo būvdarbu turpināšanu, kā arī saglabātu darbu un ieguldījumus, vienlaikus veicot nepieciešamās darbības un procedūras, lai iespējami ātrāk varētu tikt izvēlēts cits būvnieks, kas varētu ēku pabeigt.

"Gan valsts, gan slimnīcas un pacientu interesēs ir, lai slimnīcas A2 ēka tiktu uzbūvēta iespējami ātrāk, darbs būtu izdarīts kvalitatīvi un ēka būtu droša," uzsvēra Šneiders.

Jau ziņots, ka pērnā gada rudenī bažās par risku zaudēt Eiropas Savienības finansējumu no amatiem atsaukta slimnīcas padome un ievēlēta jauna pagaidu padome, kuras galvenie uzdevumi ir veikt ārēju būvniecības auditu un nodrošināt mediācijas pakalpojumu sniedzēja piesaiste minētā projekta sekmīgai realizācijai.

Novembrī būvkompānija "Velve" pabeidza slimnīcas A2 ēkas fasādes darbus, līdz ar to jaunbūvei ir aizvērta fasāde, lai pasargātu to no laika apstākļu nelabvēlīgas ietekmes. Tomēr mēneša beigās slimnīcas jaunā A2 ēkas pagrabstāvā nepareizas būvdarbu secības dēļ tika atklāts pelējums. Pelējuma sporu klātbūtne ir ļoti nopietns apdraudējums nākotnes slimnīcai un tās pacientu drošībai, jo projekts paredz, ka pagrabstāva zonā tiek izvietoti jaunizveidotais operāciju bloks un Neatliekamās medicīnas centrs, kas nozīmē, ka pelējuma sporu klātbūtne nav pieļaujama nekādā gadījumā.

Pēc būvuzņēmēja pagrabstāva telpu tīrīšanas darbu pabeigšanas pagrabstāvā, PSKUS piesaistīja starp pusēm saskaņotus neatkarīgos ekspertus gan no Rīgas Stradiņa universitātes (RSU), gan Valsts zinātniskā institūta "BIOR" laboratorijas, kas veiks papildus pārbaudes, lai noteiktu, vai minētajā zonā darbus var droši turpināt un pelējums pilnībā likvidēts.

Šī gada 6.februārī slimnīca paziņoja, ka no 13.februāra lauzīs līgumu ar "Velvi" par jaunā A2 slimnīcas korpusa būvniecību. Līgums lauzts vienpusēji.

Slimnīcas padome norāda, ka "Velve" nespēj pildīt līgumā noteiktās saistības - netiek ievēroti būvniecības termiņi, būvobjektā konstatēti būtiski defekti, kas netiek novērsti, objektā notikusi nesaskaņotu apakšuzņēmēju nodarbināšana, kā arī fiksēti citi pārkāpumi.

Patlaban slimnīca gatavojas būvobjekta pārņemšanai 20.februārī.

Komentāri

Pievienot komentāru
Nodokļi

Uzņēmumi nodokļos valsts kopbudžetā pērn samaksājuši 9,86 miljardus eiro

Db.lv,18.04.2023

Jaunākais izdevums

Dalies ar šo rakstu

Pagājušajā gadā uzņēmumi nodokļos valsts kopbudžetā samaksājuši 9,86 miljardus eiro, tostarp 3,29 miljardus eiro valsts sociālās apdrošināšanas obligātajās iemaksās un 1,72 miljardus eiro iedzīvotāju ienākuma nodoklī, liecina "Lursoft" aprēķini, balstoties uz Valsts ieņēmumu dienesta (VID) publiskoto informāciju.

Lielākās nodokļu iemaksas veikuši degvielas tirgotāji, tiesa, mainījies saraksta līderis. Lursoft izpētījis, ka VID administrētajos nodokļos pagājušajā gadā visvairāk samaksājusi SIA "Orlen Latvija" (278,95 miljoni eiro), kas iepriekšējos gados atradās trešajā pozīcijā aiz SIA "Neste Latvija" un SIA "Circle K Latvia".

Otrajā vietā ir "Neste Latvija" ar 202,84 miljoniem eiro, trešajā - "Circle K Latvia" ar 190,72 miljoniem eiro.

Ceturtajā vietā ir SIA "Baltic Sales Network" ar 142,1 miljonu eiro, piektajā vietā - SIA "Philip Morris Latvia" ar 124,77 miljoniem eiro, sestajā vietā - SIA "Pirmas" ar 109,56 miljoniem eiro.

Septītajā vietā ir AS "Amber Latvijas balzams" ar 86,87 miljoniem eiro, astotajā vietā - AS "Latvijas gāze" ar 78,51 miljonu eiro, devītajā vietā - "Neste Oyj" ar 72,95 miljoniem eiro, bet desmitajā vietā - SIA "MV Group Distribution LV" ar 70,74 miljoniem eiro.

Komentāri

Pievienot komentāru

Jaunākais izdevums

Dalies ar šo rakstu

Paula Stradiņa klīniskā universitātes slimnīca (PSKUS) trešdien no SIA "Velve" pārņēmusi nepabeigto jauno A2 korpusu.

Pārņemšanas process no SIA "Velve" sākas trešdienas rītā, notikuma vietā bija ieradušies arī Valsts policijas darbinieki, lai nodrošinātu sabiedrisko kārtību un drošību.

Pēc vairākām stundām pārņemšanas process noslēdzās.

Pārņemšana notikusi vienpusēji no PSKUS puses, "Velve" savukārt joprojām uzskata, ka pārņemšana notikusi prettiesiski, noskaidroja aģentūra LETA.

Pagājušās nedēļas otrdienā, 13.februārī, tika lauzts būvniecības līgums starp PSKUS un "Velve", jo būvnieks neievēroja būvniecības termiņus, būvobjektā tika konstatēti būtiski defekti, kas netiek novērsti, objektā notikusi nesaskaņotu apakšuzņēmēju nodarbināšana, kā arī fiksēti citi pārkāpumi. Sākotnēji bija plānots, ka slimnīca pārņems jaunuzbūvētās slimnīcas korpusa daļas no "Velve" 20.februārī, taču tā nenotika.

Komentāri

Pievienot komentāru

Jaunākais izdevums

Dalies ar šo rakstu

Neskatoties uz nespēju izpildīt vienu stratēģiski svarīgu projektu, būvnieku karteļa skandālā iesaistītā būvfirma SIA Velve pretendējusi uz citu apjomīgu, stratēģisku valsts iepirkumu.

Pagājušās nedēļas sākumā Paula Stradiņa klīniskās universitātes slimnīcas vadība nāca klajā ar satraucošu, publisku paziņojumu, ka slimnīcas jaunās A2 ēkas būvniecības procesa īstenošana ir apdraudēta, jo būvuzņēmums SIA Velve (kuru savulaik Konkurences padome (KP) pieķēra un arī sodīja tā sauktajā būvnieku karteļa lietā) turpina nepildīt savas būvniecības līgumā uzņemtās saistības, tostarp būtiski kavē plānoto būvdarbu izpildes termiņus, naudas plūsmas izpildi, kā arī nespēj sniegt pietiekamus un uzticamus pierādījumus par uzņēmuma spēju īstenot būvniecības līgumu. 2023. gada 31. decembrī SIA Velve kavējumu rezultātā slimnīcā neapgūtais ERAF finansējuma apjoms bija 26 miljoni eiro.

Komentāri

Pievienot komentāru
Būvniecība un īpašums

Stradiņa slimnīca iesniedz tiesā pirmo prasību pret SIA Velve vairāk nekā miljona eiro apmērā

LETA,05.06.2024

Jaunākais izdevums

Dalies ar šo rakstu

Paula Stradiņa klīniskā universitātes slimnīca (PSKUS) iesniegusi tiesā pirmo prasību pret slimnīcas A korpusa bijušo būvnieku SIA "Velve" par līgumsodu vairāk nekā viena miljona eiro apmērā.

Kā skaidro PSKUS interešu pārstāvis, zvērināts advokāts, "PwC Legal" partneris Benno Butulis, pirmās prasības pieteikumā PSKUS kā galveno pagaidām ir ietvērusi līgumsoda piedziņas prasījumu, jo tās apmērs šobrīd jau ir precīzi zināms. Tomēr viņš norāda, ka prasījums pret SIA "Velve" neaprobežosies ar līgumsoda komponenti un tā kopsumma ievērojami pieaugs.

"Stradiņa slimnīca ir stingri apņēmusies atgūt maksimāli iespējamo izdevumu un zaudējumu apjomu no būvnieka, tāpēc detalizēs un papildinās šo prasības pieteikumu ar jauniem prasījumiem vai sniegs tiesā citus prasību pieteikumus," viņš norāda.

Lai gan precīzu visu prasījumu kopsummu būs iespējams noteikt vien pēc zaudējumu aprēķinu pabeigšanas, jau šobrīd slimnīca prognozē, ka zaudējumu apmērs, ko SIA "Velve" radījusi tai, visticamāk, sasniegs vairākus desmitus miljonu eiro. Saskaņā ar līgumā noteikto izdevumu un zaudējumu atlīdzināšanas pienākumu SIA "Velve" ir pienākums atlīdzināt starpību starp vēl neizpildīto darbu izpildes izmaksām un izmaksām, kas nepieciešamas objekta būvniecības pabeigšanai pēc jauna būvniecības līguma noslēgšanas (sadārdzinājuma). Tāpat būvniekam ir pienākums par saviem līdzekļiem segt neatliekamos objekta konservācijas izdevumus, kuru kopsumma prognozējami varētu sasniegt vairākus miljonus eiro.

Komentāri

Pievienot komentāru
Būvniecība un īpašums

Vienojusies par Stradiņu jaunā korpusa būvniecības sadārdzinājuma kompensēšanas metodiku

LETA,23.12.2022

Jaunākais izdevums

Dalies ar šo rakstu

Paula Stradiņa klīniskās universitātes slimnīcas (PSKUS) vienojusies ar būvfirmu SIA "Velve" par konkrētiem principiem un metodiku, kā aprēķināt sadārdzinājuma kompensēšanu, lai varētu turpināt slimnīcas jaunā korpusa būvniecību, piektdien preses konferencē sacīja PSKUS vadītājs Rinalds Muciņš.

Piektdien panākta vienošanās par principiem, pēc kādiem tiks kompensēts būvniecības sadārdzinājums, taču par konkrētu sadārdzinājumu summu vienošanās vēl nav un diskusijas turpināsies līdz 1.februārim.

Velve brīdina par iespēju neuzbūvēt Stradiņa slimnīcas jauno ēku

Paula Stradiņa klīniskās universitātes slimnīcas (PSKUS) jaunās ēkas būvnieks SIA "Velve" slimnīcai...

Muciņš skaidroja, ka vienošanās ir par metodoloģiju, slimnīca ir gatava iekļaut aprēķina metodikā darba samaksu, kā arī mašīnu un mehānismu izmaksas.

"Velves" valdes locekle Vineta Verika sacīja, ka uzņēmuma mērķis bija saprast, vai ir iespējams atrast risinājumu un turpināt būvniecību.

Iepriekš pielietotā metodika tik lielos objektos nestrādā, teica Verika. Uzņēmums ir iesniedzis jaunu tāmi, pie kuras strādās eksperti un Verika pauda cerību, ka izdosies nonākt pie kopsaucēja.

Vienlaikus Verika uzsvēra, ka laika palicis maz, lai panāktu vienošanos un objektu pabeigtu laikā. Ja mēneša laikā vienošanās tiks panākta, tad jauno korpusu varēšot pabeigt līdz 2023.gada beigām. Ja vienošanās netiks panākta, tad tiks domāts, kā rīkoties tālāk.

Verika stāstīja, ka aktuālais sadārdzinājums ir 22 miljoni eiro, lielāko izmaksu pozīciju veido būvizstrādājumi, bet kopš pavasara būtiski augusi arī darbaspēka samaksa.

Muciņš skaidroja, ka paralēli sarunām ar "Velvi" tiks meklēts papildus finansējums, jo skaidrs, ka tas būšot vajadzīgs. Objekts patlaban ir pusē, to apturēt un palaist no jauna esot sliktākais variants, tāpēc puses meklēs kompromisu dažādās tāmes pozīcijās.

Būvfirma "Velve" šodien iepazīstināja Latvijas Būvuzņēmēju apvienības, Ekonomikas ministrijas, Finanšu ministrijas, Veselības ministrijas, Centrālās finanšu un līgumu aģentūras un Iepirkumu uzraudzības biroja pārstāvjus ar PSKUS jaunās ēkas būvdarbu aprēķinātā sadārdzinājuma pamatojumu un metodiku.

Jau ziņots, ka PSKUS sabiedrisko attiecību daļas vadītāja Janita Veinberga iepriekš informēja, ka jaunās ēkas būvnieks "Velve" slimnīcai pieprasījis mainīt noslēgto vienošanos par būvniecības izmaksu indeksāciju un būvdarbu izpildes termiņu, līdz ar to jaunās ēkas būvniecība faktiski ir apdraudēta.

Veinberga norādīja, ka VSIA "Paula Stradiņa klīniskā universitātes slimnīca" vadība ir ieinteresēta būvdarbu turpināšanā un risina jautājumu, lai Latvijas iedzīvotājiem būtu iespēja saņemt ārstniecības pakalpojumu mūsdienu medicīnas prasībām atbilstošās telpās iespējami drīzāk.

Šā gada augustā ar "Velvi" esot panākta vienošanās par būvniecības procesa sadārdzinājuma segšanu un būvdarbu termiņa pagarinājumu līdz 2023.gada maijam Krievijas agresīvā kara Ukrainā radīto seku dēļ, informēja Veinberga.

Slimnīca sagaidīja no būvdarbu veicēja aktīvu rīcību, iesniedzot pamatojošo dokumentāciju sadārdzinājuma segšanai un būtiski kāpinot būvdarbu tempu. Taču solītā aktīvā rīcība no būvdarbu veicēja neesot sekojusi - sadārdzinājumu pamatojošie dokumenti iesniegti nepilnā apjomā, būvdarbu temps būtiski krities. Tā vietā būvdarbu veicējs iesniedza pieprasījumu visu būvdarbu izmaksu indeksēšanai, tai skaitā savai peļņas daļai, kā arī pieprasīja būvdarbu termiņa pagarinājumu līdz 2023.gada beigām, informēja Veinberga.

Kopš vienošanās noslēgšanas augustā, slimnīcai ar "Velvi" notikušas aktīvas sarunas par sadārdzinājuma pamatojošās dokumentācijas iesniegšanu un rīcību būvdarbu tempa palielināšanai. Tomēr sarunās "Velve" esot sniegusi mainīgu informāciju gan par dokumentācijas iesniegšanas datumiem, gan sadārdzinājuma kopējo apjomu un būvdarbu izpildes termiņiem.

Slimnīca uzskata, ka, lai nodrošinātu slimnīcas jaunās ēkas būvniecības pabeigšanu iespējami drīzāk, būtiski ar "Velvi" rast vienotu, atklātu un konstruktīvu pieeju turpmākā būvdarbu izpildē - sadārdzinājumu segt tikai pamatotās pozīcijās, neizmantojot Krievijas sākto karu Ukrainā nepamatotu izmaksu segšanai uz pacientu un sabiedrības rēķina.

Savukārt "Velves" mātes uzņēmuma "MN Holding" valdes locekle Jekaterina Griga intervijā sacīja, ka šajā iepirkumā piedāvājums gatavots 2019.gadā pēc tā laika cenām un būvniecības izmaksām, tāpēc patlaban sadārdzinājums sasniedzis 25% jeb 22,6 miljonus eiro.

Griga sacīja, ka par "Velves" nozīmīgāko projektu - PSKUS jauno korpusu - joprojām nav panākta vienošanās par sadārdzinājumu. Viņa skaidroja, ka visu nevar paveikt tikai pēc Ekonomikas ministrijas (EM) izstrādātajām vadlīnijām par sadārdzinājuma kompensēšanu, jo šis objekts ir liels, un vienā brīdī sarunās fokuss no sadārdzinājuma summas esot pārvirzījies uz pašu procesu, kā veikt tā izvērtēšanu.

"Visus šos mēnešus mēs meklējām ceļu, kā to paveikt. Rezultātā mēs nonācām pie sadārdzinājuma par 22,6 miljoniem eiro, un ir skaidrs, ka mums ir vajadzīgs pārrēķins par visu tāmi, nevis par tās sastāvdaļām, jo katru reizi sniegt dokumentus un pamatojumus par atsevišķām pozīcijām nav iespējams," sacīja Griga.

Viņa uzsvēra, ka tik lielam objektam tas nav iespējams, citādi "Velve" šos dokumentus turpinās sniegt vēl ilgi pēc tam, kad šis objekts būs jau pabeigts. Tādēļ pašlaik "Velvei" esot skaidrs, ka bez operatīvas rīcības no valsts institūciju puses pilnīga objekta pabeigšana nebūs iespējama.

Griga uzsvēra, ka EM vadlīnijās nav pateikts, ko iesākt būvniekam, kamēr nav panākta vienošanās. "Nekur nav teikts, ka drīkst apstādināt būvdarbus, vienoties par izmaksu indeksāciju un tad tos atsākt. Tagad ir tā, ka kara radīto sadārdzinājumu uz saviem pleciem cenšas iznest būvnieki, bet būvuzņēmumu resursi arī nav bezgalīgi, mums ir jāvērtē arī savi finanšu riski. Šīs problēmas risināšanā proaktīvi ir jāiesaistās abām pusēm. Arī pasūtītājam ir jādomā par ceļu problēmu risināšanā, nevis jāieņem pasīva pozīcija," teica Griga.

Viņa piebilda, ka, ja nebūs skaidrības, tad līguma izpilde ir apdraudēta, jo uzņēmums nevar riskēt un turpināt būvēt pie nezināmiem nosacījumiem. Vienlaikus Griga sacīja, ka pie lēmuma vajadzētu nonākt līdz janvāra beigām, citādi varētu būt ietekmēti objekta pabeigšanas termiņi. Tādēļ uzņēmuma pārstāve pauda cerību, ka vienošanos izdosies panākt.

Kā vēstīts, pamatojoties uz Iepirkumu uzraudzības biroja saņemto atzinumu, Iepirkuma komisija 2020.gada 21.jūlijā pieņēma galīgo lēmumu par konkursa procedūras ar sarunām "A korpusa otrās kārtas būvdarbu veikšana" rezultātiem un par saimnieciski izdevīgāko atzina "Velves" iesniegto piedāvājumu par kopējo summu 88 364 300 eiro.

Būvniecības uzņēmums "Velve" pagājušajā gadā strādāja ar 68,774 miljonu eiro apgrozījumu, kas ir par 1,5% mazāk nekā 2020.gadā, savukārt uzņēmuma peļņa samazinājās 5,3 reizes un bija 373 300 eiro.

Kompānija "Velve" reģistrēta 1992.gadā. Uzņēmuma pamatkapitāls ir 1,423 miljoni eiro, un tā vienīgais īpašnieks ir kompānija "MN Holding". Uzņēmuma patiesā labuma guvēja ir Jekaterina Ņikuļina.

Komentāri

Pievienot komentāru

Jaunākais izdevums

Dalies ar šo rakstu

Paula Stradiņa klīniskās universitātes slimnīcas (PSKUS) padome izteikusi neuzticību slimnīcas valdei, atceļot no amatiem Rinaldu Muciņu, Ilzi Kreicbergu, Jāni Nagli un Agru Melni, informēja padomes konsultante Gundega Vārpa.

Atbilstoši Publiskas personas kapitāla daļu un kapitālsabiedrību pārvaldības likumā noteiktajam PSKUS padome iecēlusi slimnīcas pagaidu valdi ar pilnvaru termiņu uz vienu gadu. Pagaidu valdes priekšsēdētāja amatā iecelts Lauris Vidzis, bet valdes locekļu amatos - Džineta Heinrihsone un Ģirts Ansons.

Jaunās pagaidu valdes locekļiem ir augsta kompetence vadības, ārstniecības un finanšu jomās, informēja Vārpa.

Pagaidu valdes priekšsēdētājam Vidzim ir Jeila vadības skolā Ņūheivenā, ASV, iegūts uzņēmējdarbības vadības maģistra grāds (MBA) ar specializāciju veselības aprūpes administrācijā, kā arī Banku augstskolā Rīgā iegūts maģistra grāds finanšu vadībā un bakalaura grāds finansēs. Vidža būtiskākā iepriekšējā darba pieredze vairāk nekā 10 garumā saistīta ar medicīnas nozares stratēģisko, organizatorisko, pārvaldības, veiktspējas, pārmaiņu vadības, pacientu pieredzes un finanšu uzlabošanas modeļu plānošanu un izstrādi, darbojoties tādos starptautiskos uzņēmumos kā "Navigant Consulting", "Philips Healthcare" Ziemeļamerikā un Vestčesteras medicīnas centrā Ņujorkā, ASV.

Komentāri

Pievienot komentāru

Jaunākais izdevums

Dalies ar šo rakstu

Noslēgusies pelējuma likvidācija Paula Stradiņa klīniskās universitātes slimnīcas jaunbūves pagrabstāvā, nākamnedēļ - papildu pārbaudes, informē VSIA "Paula Stradiņa klīniskā universitātes slimnīca".

Šīs nedēļas laikā ir pilnībā pabeigta konstatētā pelējuma likvidācija Paula Stradiņa klīniskās universitātes slimnīcas A korpusa otrās kārtas ēkas jaunbūves pagrabstāvā. Nākamnedēļ plānotas papildu pārbaudes, lai pārliecinātos, ka pelējuma sporu pagrabstāvā vairs nav. Pagrabstāvā sakārtots arī temperatūras režīms.

Būvuzņēmējs SIA "Velve" šonedēļ pabeidzis pelējuma likvidāciju jaunās A korpusa ēkas pagrabstāvā. Secīgi nākamnedēļ plānota starp pusēm saskaņoto valsts zinātniskā institūta BIOR laboratorijas un Rīgas Stradiņa universitātes pārstāvju vizīte, lai noņemtu virsmu un gaisa paraugus un Slimnīca gūtu pārliecību, ka SIA "Velve" plānotās darbības ir rezultējušās ar to, ka pagrabstāvs ir atbrīvots no pelējuma sporu klātbūtnes.

Komentāri

Pievienot komentāru

Jaunākais izdevums

Dalies ar šo rakstu

Pārņemot savā valdījumā jaunā korpusa būvobjektu un veicot apsekošanu kopā ar SIA "Velve" pārstāvjiem, Paula Stradiņa klīniskās universitātes slimnīcas (PSKUS) eksperti konstatējuši būvdarbu dokumentācijas iztrūkumu, informēja slimnīcas padomes konsultante Gundega Vārpa.

Pēc viņas paustā, pazudusi iepriekš parakstītā izpilddokumentācija, tajā skaitā arī PSKUS eksemplārs, būvdarbu žurnāli, autoruzraudzības žurnāli un daļa no būvprojekta mapēm, kam saskaņā ar normatīvo regulējumu jāatrodas būvobjektā. SIA "Velve" pārstāvji esot atteikušies komentēt dokumentācijas pazušanu un norādīt tās atrašanās vietu.

FOTO: Stradiņa slimnīca pārņem no Velves nepabeigto jauno korpusu

Paula Stradiņa klīniskā universitātes slimnīca (PSKUS) trešdien no SIA "Velve" pārņēmusi nepabeigto...

Šos faktus fiksēja klātesošie zvērinātie tiesu izpildītāji, fiksējot arī SIA "Velve" pārstāvja teikto, ka dokumentācija netiks atdota. Lai konstatētu attiecīgos pārkāpumus no SIA "Velve" puses, kam bija jānodrošina minētās dokumentācijas neskarta atrašanās būvobjektā, PSKUS jau informējusi Būvniecības valsts kontroles biroju (BVKB) un Rīgas pilsētas būvvaldi.

Apsekojot būvobjektu, tiks fiksēti paveiktie darbi un to stāvoklis, paralēli veicot aplēses par "Velves" slimnīcai nodarītajiem zaudējumiem, lai noteiktu zaudējumu kopapjomu un celtu prasību tiesā pret "Velvi".

PSKUS nekavējoties sāk arī neatliekamo darbu apzināšanu un steidzami veiks nepieciešamo defektu labojumus.

Būvniekam atzīstot nespēju pildīt savas līgumsaistības, līgums ar SIA "Velve" tika lauzts 13.februārī.

LETA jau rakstīja, ka pērnā gada rudenī bažās par risku zaudēt Eiropas Savienības finansējumu no amatiem tika atsaukta slimnīcas padome un ievēlēta jauna pagaidu padome, kuras galvenie uzdevumi ir veikt ārēju būvniecības auditu un nodrošināt mediācijas pakalpojumu sniedzēja piesaiste minētā projekta sekmīgai realizācijai.

Novembrī "Velve" pabeidza slimnīcas A2 ēkas fasādes darbus, līdz ar to jaunbūvei ir aizvērta fasāde, lai pasargātu to no laika apstākļu nelabvēlīgas ietekmes. Tomēr mēneša beigās slimnīcas jaunā A2 ēkas pagrabstāvā nepareizas būvdarbu secības dēļ tika atklāts pelējums. Pelējuma sporu klātbūtne ir ļoti nopietns apdraudējums nākotnes slimnīcai un tās pacientu drošībai, jo projekts paredz, ka pagrabstāva zonā tiek izvietoti jaunizveidotais operāciju bloks un Neatliekamās medicīnas centrs, kas nozīmē, ka pelējuma sporu klātbūtne nav pieļaujama nekādā gadījumā.

Pēc būvuzņēmēja pagrabstāva telpu tīrīšanas darbu pabeigšanas pagrabstāvā, PSKUS piesaistīja starp pusēm saskaņotus neatkarīgos ekspertus gan no Rīgas Stradiņa universitātes (RSU), gan "Bior" laboratorijas, kas veiks papildus pārbaudes, lai noteiktu, vai minētajā zonā darbus var droši turpināt un pelējums pilnībā likvidēts.

"Velve" vēlāk paziņoja, ka pelējuma skartās daļas ir demontētas, bet termiņu kavējumus esot ietekmējušas nepilnības un kļūdas slimnīcas būvprojektā. Tā apliecināja gatavību un spēju pabeigt būvniecību, taču tas aizņemtu 15 līdz 17 mēnešus. Tomēr slimnīca paziņoja, ka lauzīs līgumu ar būvnieku, bet "Velve" sola lēmumu apstrīdēt.

21.februārī pēc trīs stundu garām sarunām slimnīca pārņēmusi no "Velve" nepabeigto korpusu.

Līgums starp PSKUS un "Velvi" tika noslēgts 2020.gada 27.augustā, un tajā paredzētais darbu izpildes termiņš bija 30 mēnešu - jauno slimnīcas korpusu būvniekam vajadzēja pabeigt 2023.gada pavasarī. Līguma laikā pēc "Velves" ierosinājuma tā nosacījumi tika mainīti kopumā piecas reizes, bet darbu izpildes termiņi pagarināti trīs reizes, par 16 miljoniem eiro palielinot arī līgumcenu. Rezultātā šo gadu laikā izbūvēti vien nepilni 60% paredzētā būvapjoma, no kuriem daļa nav nodoti pasūtītājam, kopumā neapgūstot 26 miljonus Eiropas Savienības finansējuma.

Komentāri

Pievienot komentāru

Jaunākais izdevums

Dalies ar šo rakstu

Paula Stradiņa klīniskās universitātes slimnīcas (PSKUS) jaunās ēkas būvnieks SIA "Velve" slimnīcai pieprasījis mainīt noslēgto vienošanos par būvniecības izmaksu indeksāciju un būvdarbu izpildes termiņu, līdz ar to jaunās ēkas būvniecība faktiski ir apdraudēta, informē slimnīcas pārstāve Janita Veinberga.

Viņa norādīja, ka VSIA "Paula Stradiņa klīniskā universitātes slimnīca" vadība ir ieinteresēta būvdarbu turpināšanā un risina jautājumu, lai Latvijas iedzīvotājiem būtu iespēja saņemt ārstniecības pakalpojumu mūsdienu medicīnas prasībām atbilstošās telpās iespējami drīzāk.

Šā gada augustā ar "Velvi" tika panākta vienošanās par būvniecības procesa sadārdzinājuma segšanu un būvdarbu termiņa pagarinājumu līdz 2023.gada maijam Krievijas agresīvā kara Ukrainā radīto seku dēļ.

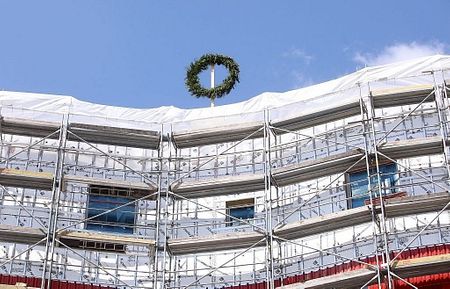

Atzīmēti spāru svētki Stradiņa slimnīcas jaunajai ēkai

Paula Stradiņa klīniskās universitātes slimnīcas (PSKUS) jaunā A2 korpusa ēkai uzlikts spāru...

Slimnīca sagaidīja no būvdarbu veicēja aktīvu rīcību, iesniedzot pamatojošo dokumentāciju sadārdzinājuma segšanai un būtiski kāpinot būvdarbu tempu. Taču solītā aktīvā rīcība no būvdarbu veicēja neesot sekojusi - sadārdzinājumu pamatojošie dokumenti iesniegti nepilnā apjomā, būvdarbu temps būtiski krities. Tā vietā būvdarbu veicējs iesniedza pieprasījumu visu būvdarbu izmaksu indeksēšanai, tai skaitā savai peļņas daļai, kā arī pieprasīja būvdarbu termiņa pagarinājumu līdz 2023.gada beigām, informē Veinberga.

Kopš vienošanās noslēgšanas augustā, slimnīcai ar "Velvi" notikušas aktīvas sarunas par sadārdzinājuma pamatojošās dokumentācijas iesniegšanu un rīcību būvdarbu tempa palielināšanai. Tomēr sarunās "Velve" esot sniegusi mainīgu informāciju gan par dokumentācijas iesniegšanas datumiem, gan sadārdzinājuma kopējo apjomu un būvdarbu izpildes termiņiem.

Slimnīca uzskata, ka, lai nodrošinātu slimnīcas jaunās ēkas būvniecības pabeigšanu iespējami drīzāk, būtiski ar "Velvi" rast vienotu, atklātu un konstruktīvu pieeju turpmākā būvdarbu izpildē - sadārdzinājumu segt tikai pamatotās pozīcijās, neizmantojot Krievijas sākto karu Ukrainā nepamatotu izmaksu segšanai uz pacientu un sabiedrības rēķina.

Nākamā saruna ar "Velves" pārstāvjiem paredzētas otrdien, 20.decembrī. PSKUS vadība šonedēļ aicinājusi uz sarunu par radušos jautājumu "Velvi", Veselības ministriju, Ekonomikas ministriju, Finanšu ministriju, Latvijas Būvuzņēmēju asociāciju, Centrālo finanšu un līgumu aģentūru un citus dalībniekus.

"Velves" mātes uzņēmuma "MN Holding" valdes locekle Jekaterina Griga intervijā sacīja, ka šajā iepirkumā piedāvājums gatavots 2019.gadā pēc tā laika cenām un būvniecības izmaksām, tāpēc patlaban sadārdzinājums sasniedzis 25% jeb 22,6 miljonus eiro.

Griga sacīja, ka par "Velves" nozīmīgāko projektu - PSKUS jauno korpusu - joprojām nav panākta vienošanās par sadārdzinājumu. Viņa skaidroja, ka visu nevar paveikt tikai pēc Ekonomikas ministrijas (EM) izstrādātajām vadlīnijām par sadārdzinājuma kompensēšanu, jo šis objekts ir liels, un vienā brīdī sarunās fokuss no sadārdzinājuma summas esot pārvirzījies uz pašu procesu, kā veikt tā izvērtēšanu.

"Visus šos mēnešus mēs meklējām ceļu, kā to paveikt. Rezultātā mēs nonācām pie sadārdzinājuma par 22,6 miljoniem eiro, un ir skaidrs, ka mums ir vajadzīgs pārrēķins par visu tāmi, nevis par tās sastāvdaļām, jo katru reizi sniegt dokumentus un pamatojumus par atsevišķām pozīcijām nav iespējams," sacīja Griga.

Viņa uzsvēra, ka tik lielam objektam tas nav iespējams, citādi "Velve" šos dokumentus turpinās sniegt vēl ilgi pēc tam, kad šis objekts būs jau pabeigts. Tādēļ pašlaik "Velvei" esot skaidrs, ka bez operatīvas rīcības no valsts institūciju puses pilnīga objekta pabeigšana nebūs iespējama.

Griga uzsvēra, ka EM vadlīnijās nav pateikts, ko iesākt būvniekam, kamēr nav panākta vienošanās. "Nekur nav teikts, ka drīkst apstādināt būvdarbus, vienoties par izmaksu indeksāciju un tad tos atsākt. Tagad ir tā, ka kara radīto sadārdzinājumu uz saviem pleciem cenšas iznest būvnieki, bet būvuzņēmumu resursi arī nav bezgalīgi, mums ir jāvērtē arī savi finanšu riski. Šīs problēmas risināšanā proaktīvi ir jāiesaistās abām pusēm. Arī pasūtītājam ir jādomā par ceļu problēmu risināšanā, nevis jāieņem pasīva pozīcija," teica Griga.

Viņa piebilda, ka, ja nebūs skaidrības, tad līguma izpilde ir apdraudēta, jo uzņēmums nevar riskēt un turpināt būvēt pie nezināmiem nosacījumiem. Vienlaikus Griga sacīja, ka pie lēmuma vajadzētu nonākt līdz janvāra beigām, citādi varētu būt ietekmēti objekta pabeigšanas termiņi. Tādēļ uzņēmuma pārstāve pauda cerību, ka vienošanos izdosies panākt.

Kā vēstīts, pamatojoties uz Iepirkumu uzraudzības biroja saņemto atzinumu, Iepirkuma komisija 2020.gada 21.jūlijā pieņēma galīgo lēmumu par konkursa procedūras ar sarunām "A korpusa otrās kārtas būvdarbu veikšana" rezultātiem un par saimnieciski izdevīgāko atzina "Velves" iesniegto piedāvājumu par kopējo summu 88 364 300 eiro.

Būvniecības uzņēmums "Velve" pagājušajā gadā strādāja ar 68,774 miljonu eiro apgrozījumu, kas ir par 1,5% mazāk nekā 2020.gadā, savukārt uzņēmuma peļņa samazinājās 5,3 reizes un bija 373 300 eiro.

Kompānija "Velve" reģistrēta 1992.gadā. Uzņēmuma pamatkapitāls ir 1,423 miljoni eiro, un tā vienīgais īpašnieks ir kompānija "MN Holding". Uzņēmuma patiesā labuma guvēja ir Jekaterina Ņikuļina.

Komentāri

Pievienot komentāru
Pakalpojumi

Bažās par risku zaudēt ES fondu finansējumu atsaukta Stradiņa slimnīcas padome

LETA,06.10.2023

Jaunākais izdevums

Dalies ar šo rakstu

Paula Stradiņa klīniskā universitātes slimnīcas (PSKUS) ārkārtas dalībnieku sapulcē atsaukta slimnīcas padome un vietā ievēlēta jauna pagaidu padome, informēja Veselības ministrijā.

Kā liecina "Firmas.lv" dati, slimnīcas padomē kopš 2020.gada februāra bija Reinis Ceplis, Juris Lapše un Renalds Jurkevičjus.

PSKUS kapitāla daļu turētāja pārstāve, Veselības ministrijas valsts sekretāra pienākumu izpildītāja Aiga Balode ārkārtas dalībnieku sapulcē norādīja, ka PSKUS padome nav operatīvi un padziļināti izvērtējusi riskus un to īstermiņa un ilgtermiņa ietekmi uz slimnīcas vērtību, ilgtspēju un atbildīgu attīstību. Tā rezultātā šobrīd pastāvot risks, ka uz 2023.gada 31.decembri ir identificējams Eiropas Savienības (ES) finansējuma neapgūšanas risks apmēram 46 miljonu eiro apmērā.

"Ņemot vērā situāciju ar slimnīcas A2 korpusa paredzēto būtisko lomu pacientu ārstniecības procesā, kas tiek apdraudēts ar līdzšinējo projekta vadību un risku pārvaldību no padomes puses, slimnīcas kapitāla daļu turētāja pārstāvis pieņēmu lēmumu atsaukt padomi un ievēlēt jaunu - pagaidu padomi," norādīja Balode.

Komentāri

Pievienot komentāru

Jaunākais izdevums

Dalies ar šo rakstu

Ik gadu Latvijas publiskajā telpā nonāk lielāko nodokļu maksātāju saraksti, un nevilšus veidojas priekšstats, ka šie uzņēmumi ir Latvijas biznesa lielākā rota, lai gan patiesībā ir parasti uzņēmēji, un dažos gadījumos pat ir šaubas, vai uzņēmums būtu par tādu jāsauc.

Kā būtu jāmeklē uzņēmējs, kurš veido patiesi vērtīgo pienesumu valstij, ja tas nav lielāko saraksts? Cik adekvāti ir iedzīvotāju samaksātos nodokļu maksājumus skatīt no atsevišķu uzņēmumu prizmas?

Lielākie bez izvēles tiesībām

Lursoft apkopotie dati par 2023. gada lielākajiem nodokļu maksātājiem liecina, ka Top 10 sarakstā ir degvielas, elektrības, gāzes, naftas produktu, cigarešu un alkohola lieltirgotāji. Proti, runa ir par pievienotās vērtības un akcīzes nodokļu iekasēšanu Valsts ieņēmumu dienesta (VID) vietā. Ja pie katra benzīntanka varētu nolikt pa vienam VID darbiniekam, kurš PVN un akcīzi iekasē, tad gan pirmais trijnieks ‒ Orlen Latvija, Neste Latvija vai Circle K Latvija ‒, gan pārējie kļūtu par visnotaļ parastiem Latvijas uzņēmumiem, kuri nekādi neizceltos citu lielu un veiksmīgu uzņēmumu vidū. Likums par akcīzi un PVN, kā arī degvielas vai enerģijas iegādes neizbēgamība šos biznesa vides pārstāvjus padara par lielākajiem, jo valsts ir nolēmusi šādas nodokļu likmes konkrētajiem produktiem. Protams, tas nav pārmetums nevienam no uzņēmumiem, un ir labi, ka valsts rīcībā ir šie godprātīgie nodokļu akumulētāji, citādi mums nepietiktu VID darbinieku, kurus izvietot DUS. Ir labi, ka cigarešu tirgotājs maksā nodokļus, un labi, ka to dara alkohola ražotājs, un tomēr ‒ tas lielākos nodokļu maksātājus automātiski nepadara par labākajiem uzņēmējiem, kuriem vajadzētu pievērst kādu īpašu uzmanību. Patiesībā apgrozījuma nodokļu maksātājs ir patērētājs, un nav ļoti svarīgi, kurš visvairāk ir akumulējis šo pienesumu.

Komentāri

Pievienot komentāru

Jaunākais izdevums

Dalies ar šo rakstu

Ministru prezidente Evika Siliņa (JV) saredz nepieciešamību atslogot slimnīcas saistībā ar lielu būvniecības procesu vadību, aģentūrai LETA sacīja Siliņas preses sekretārs Aleksis Zoldners.

Komentējot Saeimas Sociālo un darba lietu komisijas plānus lūgt valdību atslogot Paula Stradiņa klīniskās universitātes slimnīcas (PSKUS) vadību no būvniecības jautājumiem, Zoldners sacīja, ka vēstule vēl nav saņemta.

Vienlaikus Ministru prezidente plānojot uzdot atbildīgajām ministrijām nākt klajā ar risinājumiem, kā uzlabot veselības aprūpes sistēmas objektu būvniecības procesus, meklēt to centralizēšanas iespējas.

"Slimnīcu pamata funkcija ir cilvēku ārstēšana, nevis lielu objektu būvniecības vadība," uzsver Siliņa.

LETA jau vēstīja, ka trešdien Saeimas Sociālo un darba lietu komisijā deputāti uzklausīja slimnīcas vadības prezentāciju par PSKUS būvniecības hronoloģisko norisi un projekta attīstību.

Komentāri

Pievienot komentāru

Jaunākais izdevums

Dalies ar šo rakstu

Paula Stradiņa Klīniskās universitātes slimnīcas (PSKUS) jaunās A2 ēkas būvniecībai netiks apgūts plānotais Eiropas Savienības (ES) fondu finansējums aptuveni 23,3 miljonu eiro apmērā, šodien Saeimas Sociālo un darba lietu komisijas sēdē teica jaunās valdes priekšsēdētājs Lauris Vidzis.

Iepriekš slimnīca prognozēja, ka būvniecības kavēšanās dēļ līdz gada beigām var zaudēt ES līdzfinansējumu 46 miljonu eiro apmērā, taču tagad sanāksmē pagaidu valdes priekšsēdētājs norādīja, ka slimnīca varētu neapgūt 23,3 miljonus eiro. Reizē šo finansējumu kopumā valsts nezaudēs, bet gan daļu novirzīs Bērnu slimnīcas Bērnu un jauniešu psihiskās veselības centra aprīkošanai, skaidroja Finanšu ministrijas pārstāve.

Atbildīgo institūciju pārstāvji pauda cerību, ka Stradiņa slimnīcas A2 korpusa projektu varēs pabeigt, izmantojot nākamā plānošanas perioda 2023.-2027.gadam ES finansējumu. Komisijas deputāti par to izteica skepsi.

Vidzis klāstīja, ka ir četri būvniecības līguma īstenošanas iespējamie scenāriji. Tagad valde īsteno otro scenāriju, kas nozīmē būvniecības līguma turpināšanu, noslēdzot papildu vienošanos par slimnīcas tiesībām veikt tiešos norēķinus ar apakšuzņēmējiem.

Komentāri

Pievienot komentāru

Jaunākais izdevums

Dalies ar šo rakstu

Starp būvkompāniju SIA "Velve" un VSIA "Paula Stradiņa klīniskā universitātes slimnīca" (PSKUS) panākta vienošanās attiecībā uz slimnīcas A korpusa otrās kārtas būvdarbu sadārdzinājumu 17,651 miljona eiro apmērā bez pievienotās vērtības nodokļa (PVN) un būvdarbu līguma termiņa pagarinājumu līdz 2024.gada 1.jūnijam, informē "Velves" pārstāvji.

Vienlaikus kompānijā atzīmē, lai gan sadārdzinājuma summa vairāk nekā 17,65 miljonu eiro apmērā pilnībā nesedz būvniecības izmaksu pieaugumu, "Velve" piekritusi solidāri uzņemties atbildību šajā "force majeure" situācijā. Tādējādi abas puses vienojušās kompensēt ar būvdarbu izmaksu kāpumu saistītos riskus.

"Velves" īpašnieka "MN Holding" valdes locekle Jekaterina Griga norāda, ka sarežģītajos un mainīgajos tirgus apstākļos, realizējot tik apjomīgu projektu, būvnieki saskārušies ar virkni indeksācijas metodoloģijas un vadlīniju trūkumiem. To neatbilstība reālajai tirgus situācijai un būvniecības izmaksām neļāva savlaicīgi saskaņot projekta kopējo sadārdzinājuma summu un potenciālo risku dēļ "Velve" bija spiesta "iesaldēt" virkni nākotnes apakšuzņēmēju līgumu.

Komentāri

Pievienot komentāru
Tehnoloģijas

Ar mākslīgā intelekta palīdzību rada jaunu programmatūru medicīnas iestādēm

Db.lv,21.02.2024

Jaunākais izdevums

Dalies ar šo rakstu

SIA “Arbor Medical Korporācija”, sadarbojoties ar vadošajām Latvijas medicīnas iestādēm un izmantojot mākslīgo intelektu, radījusi trīs jaunas programmas medicīnas vajadzībām un izskata iespējas šos produktus arī eksportēt, pastāstīja uzņēmuma vadītāja Dace Ratfeldere.

“Mākslīgais intelekts šobrīd ļoti palīdz medicīnisko iekārtu ražotājiem jaunas programmatūras izstrādē. Lai to veiksmīgi īstenotu, vajadzīga pēc iespējas apjomīgāka datu bāze, tāpēc izstrādes ierasti veic lielas kompānijas, bet tagad šādi piemēri ir arī Latvijā,” pastāstīja D. Ratfeldere.

“Svarīgi, ka datu izmantošanā jāņem vērā jaunās digitalizācijas vadlīnijas un personas datu aizsardzības prasības. Tāpat medicīnas programmatūras un iekārtu ražotājiem precīzi jāzina, kur un kā to produkcija tiek izmantota.”

Mākslīgais intelekts radioloģijā, endoskopijā, sonogrāfijā

“Arbor Medical Korporācija” lepojas, ka tās paspārnē izstrādātas trīs medicīnas programmatūras: viena to tām ir radioloģijas informācijas sistēma AI-RIS, kas radīta sadarbībā ar Latvijas vadošo medicīnas iestāžu radiologiem. AI-RIS nodrošina procesu vadību, darbību automatizāciju, veicamajiem uzdevumiem pielāgota darba vide katram procesa dalībniekam, integrāciju ar radioloģijas iekārtām, datu analīzi un sistematizācija, katalogus un elastīgus pārvaldības un analīzes risinājumus.

Komentāri

Pievienot komentāru

Jaunākais izdevums

Dalies ar šo rakstu

Mūsdienās ir divi ceļi, kā ilgstoši noturēt biznesu - saglabājot nelielu nišas uzņēmumu, iet dziļumā vai nemitīgi augt un paplašināties, pieaicinot komandā spēcīgus profesionāļus, atzīmē Zane Ozola, SIA Patnis dibinātāja.

Manai personībai vairāk atbilst otrais variants, atklāj Z.Ozola, piebilstot, ka uzņēmēju uzdevums ir nemitīgi rosināt pārmaiņas, inovācijas un jauninājumus. Lai to panāktu, ir svarīgi nestāvēt uz vietas un nebaidīties izaicināt sevi, kā arī meklēt jaunus risinājumus un modernas pieejas, domā Patnis dibinātāja, uzsverot, ka uzņēmējiem jādomā par izaugsmi, nepazaudējot fokusu.

Izslēgta no skolas

Es nāku no ārstu ģimenes, tāpēc bērnībā vēlējos kļūt par ārsti, atminas Z.Ozola. “Atceros, ka sapņoju būt kā mana mamma. Viņa bija zinātniece un vadīja Mikrobioloģijas katedru Medicīnas institūtā (šobrīd - Rīgas Stradiņa universitāte), pēc tam ilgstoši bija arī Latvijas Universitātes (LU) profesore, un viņas lekcijas ir klausījušies vairums Latvijas ārstu. Mans tētis savukārt bija neiroķirurgs Stradiņa slimnīcā. Bērnībā es bieži viesojos pie viena vai otra no vecākiem darbā, kur varēju iepazīt ārsta profesiju no dažādām pusēm un izjust specifisko vidi. Tomēr dzīve izvērtās tā, ka es izvēlējos pedagoģiju. Biju aktīvs bērns, ar izteiktām līdera dotībām, un deviņu gadu vecumā pat tiku izslēgta no skolas par pretī runāšanu, kas ļoti ietekmēja mani un iedragāja līdera ambīcijas,” stāsta Z.Ozola.

Komentāri

Pievienot komentāru

Jaunākais izdevums

Dalies ar šo rakstu

Paula Stradiņa klīniskā universitātes slimnīca (PSKUS) jauno korpusu būvniecībā var zaudēt pat 70 miljonus eiro iepriekš minēto 46 miljonu eiro vietā, tāpēc jaunā valde izraudzīta ar spēcīgām krīzes menedžmenta zināšanām un tās darbs būs orientēts uz zaudējumu samazināšanu, glābjot to, kas vēl glābjams, aģentūrai LETA sacīja slimnīcas pagaidu padomes loceklis Normunds Staņēvičs.

Komentējot lēmumu atsaukt PSKUS valdi, viņš norādīja, ka šobrīd ir runa par risku zaudēt tuvu 70 miljoniem eiro. Šādi zaudējumi apdraudētu slimnīcas īstermiņa un ilgtermiņa attīstību un pacientu drošību.

Kopš oktobra sākuma, kad tika atsaukta vecā un iecelta jaunā pagaidu padome, tā ir sniegusi vairākas rekomendācijas un redzējumu, kā uzlabot slimnīcas A2 ēkas būvniecības projektu un būvuzraudzību, taču nekas no ieteiktā no valdes puses neesot ieviests. Staņēvičs norādīja, ka vairākas reizes notikušas tikšanās ar darbiniekiem - gan individuāli, gan kolektīvi, tika novērots ārkārtīgi liels saspringums kolektīvā, bet no valdes puses neesot sperti nekādi soļi, lai situāciju deeskalētu.

Komentāri

Pievienot komentāru

Jaunākais izdevums

Dalies ar šo rakstu

Būvkompānija SIA "Velve" ir pabeigusi VSIA "Paula Stradiņa klīniskā universitātes slimnīca" (PSKUS) A korpusa otrās kārtas fasādes darbus, līdz ar to jaunbūvei ir aizvērta fasāde, lai pasargātu to no laika apstākļu nelabvēlīgas ietekmes, informē "Velves" mātesuzņēmuma "MN Holding" pārstāvji.

"MN Holding" līdzīpašnieks Valdis Koks informē, ka slimnīcas fasādes darbi ir pabeigti tādā apmērā, lai nodrošinātu ēkas aizsardzību pret laika apstākļu ietekmi ziemā.

Patlaban Stradiņa slimnīcas jaunajam korpusam ir noslēgts ēkas perimetrs un tiek pabeigti fasādes stiklošanas darbi, kuru kopējais apmērs ir 3200 kvadrātmetru. Tādējādi ēka ir noslēgta un tai var nodrošināt nepieciešamo klimatu, lai turpinātu darbus. Tāpat ēkā 90% apmērā ir veikta rīģipša karkasa konstrukciju izbūve, izbūvēti maģistrālie elektrības un vājstāvu tīkli (kabelizācijas darbi) un sākti sagatavošanas darbi grīdas betonēšanai.

Turpmāk tiks sākta apkures un kanalizācijas sistēmu izbūve, kā arī iekšdarbi - rīģipša un grīdu ieklāšana, inženiertīklu komunikāciju izbūve un specializēto medicīnas sistēmu izbūve, tostarp operāciju bloka izbūve.

Komentāri

Pievienot komentāru

Jaunākais izdevums

Dalies ar šo rakstu

Paula Stradiņa klīniskajā universitātes slimnīcā (PSKUS) par 15 700 eiro pasūtīti vēsturiskā piektā korpusa pārbūves papildu projektēšanas darbi, lai uzlabotu ēkas energoefektivitāti un pielāgotu telpas darbam dažādos epidemioloģiskajos apstākļos, liecina informācija Elektronisko iepirkumu sistēmā (EIS).

PSKUS norāda, ka svarīgi nodrošināt pilnvērtīgu atjaunota administratīvā korpusa darbību un funkcionalitāti, izveidojot darba telpas ēkas bēniņu stāvā un atjaunojot pirmā stāva un pagraba telpas. Projektētājam būs jāveic būvprojekta izstrāde un objekta būvdarbu autoruzraudzība.

Iepriekš objekta darbu izpildē tika konstatēts, ka ir nepieciešami papildu darbi ir saistīti ar būvprojekta risinājumu precizēšanu, jo sākotnēji izstrādātajā būvprojekta dokumentācijā nav precizēto risinājumu attiecības uz svarīgākajam būvprojekta sadaļām - būvkonstrukcijām un ventilācijas/apkures sistēmu.

Darbu veikšanai slimnīca 14.aprīlī noslēgusi līgumu ar SIA "Eiropro". Tā uzdevums būs izstrādāt pagraba un pirmā stāva grīdas pārseguma plānu, sadalot tos pa tipiem, paredzēt bēniņu konstrukcijas pastiprināšanu ar metāla sijām, kuras balstītos uz nesošajām sienām un nepieciešamības gadījumā tika balstītas ar kolonnām, izstrādāt risinājumus ventilācijas sistēmai un citas būtiskas nianses.

Komentāri

Pievienot komentāru
